Los retrasos en las obras de construcción no aparecen de repente.
Normalmente empiezan mucho antes de que alguien diga que “vamos tarde”. Empiezan cuando una contrata no llega con los medios comprometidos. Cuando falta una definición de proyecto. Cuando una compra se queda parada. Cuando el equipo trabaja apagando fuegos y nadie tiene tiempo para mirar lo que viene después.
Es fácil pensar que los retrasos son culpa del subcontrata.
Y, muchas veces, hay una parte de verdad.
Pero si quieres dirigir una obra de construcción de verdad, toca ir más allá. Porque identificar al responsable no sirve de mucho si después no existe una forma de anticiparse, coordinar, decidir y actuar.
Los retrasos en las obras de construcción no se resuelven buscando culpables. Se reducen construyendo una gestión más consciente, más estratégica y menos reactiva.
Las causas de retraso que señalan los jefes de obra
Tras recoger la experiencia de decenas de jefes de obra que han pasado por la Escuela de Jefes de Obra desde 2014, aparece un patrón bastante claro.
Hay una causa que destaca por encima de todas las demás: el incumplimiento de las contratas.
El 100 % de los profesionales consultados lo sitúan entre las grandes causas de los retrasos en las obras de construcción.
Después aparecen otras causas que, aunque puedan parecer secundarias por separado, juntas tienen capacidad suficiente para desordenar la producción, incrementar la presión del equipo y hacer que el plazo se escape.

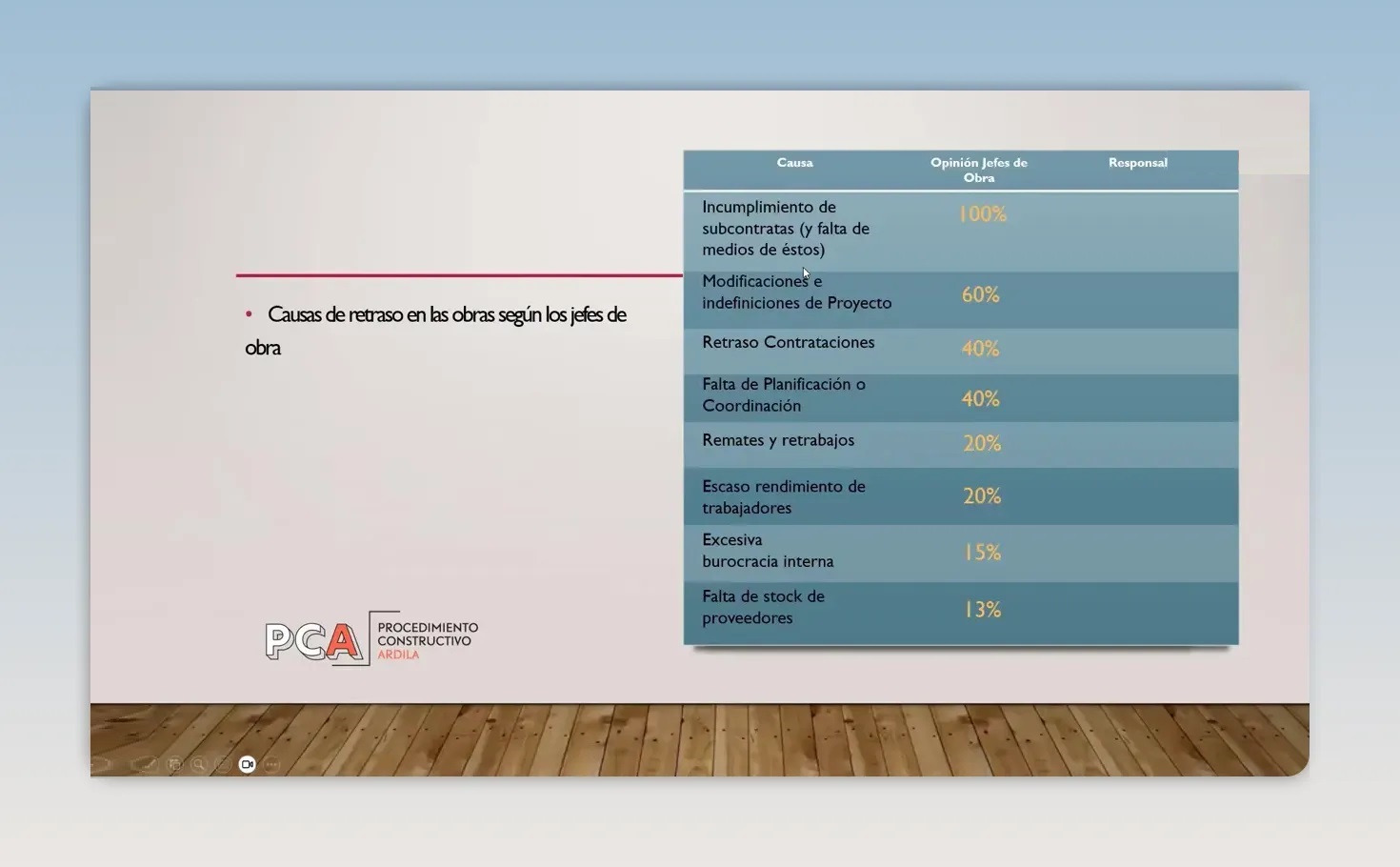

- Incumplimiento de las contratas: señalado por el 100 % de los jefes de obra.
- Modificaciones o falta de definición de proyecto: una fuente habitual de esperas, dudas y cambios durante la ejecución.
- Retrasos en compras, comparativos o contrataciones: mencionado por el 40 %.
- Falta de planificación o coordinación: también señalado por el 40 %.
- Remates y retrabajos: citado por el 20 %.
- Escaso rendimiento de los trabajadores: citado por el 20 %.
- Burocracia interna excesiva: identificado por el 15 %.
- Falta de stock de proveedores: señalado por el 13 %.
Los porcentajes no pretenden convertir una obra en una fórmula matemática.
Sirven para otra cosa: para obligarnos a mirar de frente dónde se nos va el tiempo.

1. El incumplimiento de las contratas: la causa más señalada
Que una contrata incumpla no significa únicamente que llegue tarde.
Puede llegar en la fecha prevista, pero con menos cuadrillas de las necesarias. Puede disponer de personal, pero no de medios. Puede arrancar una partida y abandonar otra. Puede comprometer un rendimiento que después no se sostiene en producción.
Y cada una de esas situaciones genera retrasos en las obras de construcción.
Cuando una contrata falla, el jefe de obra suele tener que reorganizar tajos, cambiar secuencias, resolver interferencias, llamar a otras empresas y explicar por qué una actividad posterior no puede empezar.
El retraso no se queda en una sola partida.
Se propaga.
Por eso no basta con decir: “La contrata no ha cumplido”. Hay que preguntarse qué se hizo antes de que llegara el incumplimiento:
- ¿Estaban definidos los medios y rendimientos necesarios?
- ¿Se revisó con antelación la entrada al tajo?
- ¿Se confirmó la disponibilidad de personal?
- ¿Se detectaron las dependencias previas?
- ¿Se avisó con el tiempo suficiente de los hitos que debía cumplir?
- ¿Se hizo seguimiento antes de que el problema ya fuera irreversible?
No puedes controlar la voluntad de una empresa externa.
Pero sí puedes hacer mucho para reducir la sorpresa.
2. Cuando el proyecto cambia o no está suficientemente definido
Los errores, modificaciones o indefiniciones de proyecto tienen un impacto directo sobre el plazo.
Una solución constructiva pendiente, un detalle sin resolver o un replanteo dudoso puede detener una partida entera. Y cuando esa partida forma parte de una cadena de trabajos, el efecto alcanza a muchos más equipos.
En estos casos, el proyectista aparece como principal responsable de la definición.
Pero el jefe de obra no puede limitarse a esperar.
Porque esperar una respuesta con el tajo parado es una de las formas más rápidas de agravar los retrasos en las obras de construcción.
Conviene detectar con tiempo qué planos, detalles, decisiones o validaciones van a ser necesarios en las próximas semanas. No cuando ya hay una cuadrilla preparada para ejecutar, sino antes.
La anticipación no evita que existan cambios. Pero permite que el cambio llegue cuando todavía hay margen.
Y ese margen es oro en obra.
3. Compras y contrataciones: retrasos que también nacen dentro
El 40 % de los jefes de obra consultados identifica retrasos en compras, comparativos y contrataciones como una causa relevante.
Esto exige honestidad.
Porque aquí no siempre hay una causa externa a la obra. Muchas veces el origen está en la propia gestión: una petición que se lanza tarde, una comparativa incompleta, una decisión pendiente o una contratación que no se activa con la suficiente antelación.
Las compras tienen plazos. Las contrataciones también.
Y si esos plazos no están incorporados a la planificación real de obra, aparecen los retrasos en las obras de construcción.
No sirve de mucho tener un cronograma de ejecución si no se ha pensado cuándo hay que pedir precio, comparar ofertas, cerrar condiciones, emitir pedidos y asegurar el suministro.
La producción no empieza cuando entra la cuadrilla.
Empieza mucho antes.
Empieza en las decisiones que hacen posible que esa cuadrilla pueda trabajar.
4. Falta de planificación y coordinación: reconocerlo es avanzar
Otro 40 % reconoce que la falta de planificación o coordinación está detrás de muchos retrasos.
Y este dato tiene mucho valor.
Porque es fácil señalar hacia fuera. Es más difícil admitir que, en ocasiones, el problema nace de una planificación insuficiente, de una secuencia poco clara o de no haber coordinado bien a todos los implicados.
Planificar no es solo hacer un cronograma.
Un cronograma es útil, pero no garantiza que la obra esté preparada para producir.
La planificación táctica debe responder preguntas concretas:
- ¿Qué actividad tiene que entrar después?
- ¿Qué condiciones previas necesita?
- ¿Qué contrata debe estar disponible?
- ¿Qué materiales, decisiones o permisos hacen falta?
- ¿Qué interferencias pueden aparecer?
- ¿Quién tiene que saberlo antes de que el tajo arranque?
Sin esta coordinación, el día a día se convierte en una carrera constante.
Y correr no siempre significa avanzar.
5. Remates, retrabajos y bajo rendimiento
Los remates y retrabajos fueron señalados por el 20 % de los profesionales consultados. También el escaso rendimiento de los trabajadores.
Ambos factores son especialmente dañinos porque consumen tiempo que ya se había dado por ganado.
El retrabajo obliga a volver sobre una tarea. A desmontar, corregir, revisar la obra y coordinar de nuevo. No solo retrasa la partida afectada: desplaza recursos que estaban previstos para otra actividad.
El bajo rendimiento, por su parte, cobra especial importancia en un mercado donde disponer de mano de obra cualificada no siempre es sencillo.
Pero tampoco conviene reducirlo todo a “la gente no rinde”.
Antes de concluir eso, merece la pena revisar si el equipo dispone de frente de trabajo, materiales, medios, instrucciones claras y una secuencia sin interrupciones.
Un operario no puede rendir bien en un tajo mal preparado.
Y un tajo mal preparado termina generando retrasos en las obras de construcción.
6. Burocracia interna y falta de stock
Hay retrasos que no se ven desde la obra, pero se sufren en la obra.
La burocracia interna excesiva es uno de ellos. Cuando una ampliación, una aprobación de sobrecoste o un precio contradictorio requiere demasiados pasos, la ejecución puede quedar bloqueada esperando una decisión.
La constructora aparece aquí como responsable principal.
No se trata de eliminar el control de la obra. Se trata de que el control no paralice la producción sin necesidad.
La falta de stock de proveedores también añade un matiz importante. Puede estar relacionada con una contratación tardía, pero no es exactamente lo mismo.
Hay materiales que simplemente no están disponibles cuando se necesitan.
Por eso los retrasos en las obras de construcción se reducen cuando se identifican con tiempo los suministros críticos y se actúa antes de que el pedido se convierta en urgente.

Responsabilidad no es culpabilidad
En obra se habla mucho de culpas.
Pero la culpa pesa y, muchas veces, paraliza.
La responsabilidad es otra cosa. Es la capacidad de responder.
Este enfoque cambia por completo la manera de afrontar los retrasos en las obras de construcción. Si la contrata incumple, habrá una responsabilidad suya. Si el proyecto no está definido, habrá una responsabilidad del proyectista. Si hay burocracia excesiva, la empresa tendrá que revisarla.
Pero el jefe de obra tiene un papel distinto.
Está para responder ante el problema.
No para asumir culpas que no le corresponden, sino para liderar la solución: anticipar, informar, reclamar, coordinar, reorganizar y proteger la producción tanto como sea posible.
Esto no elimina la presión.
Pero evita caer en una trampa muy cómoda: pensar que, como el responsable es externo, no hay nada que hacer.
Siempre hay algo que hacer.
El error de quedarse solo en el nivel operativo
La mayoría de las causas de retraso se perciben en el nivel operativo.
La contrata que no llega. El pedido que falta. El plano que no se resuelve. La cuadrilla que no puede continuar. El remate pendiente. La tarea que hay que repetir.
Eso es lo que se ve.
Como la punta de un iceberg.
Pero debajo está el sistema que sostiene —o debilita— esa operación: la estrategia, la planificación previa, la definición de prioridades, la preparación de compras y la coordinación de los implicados.
El nivel operativo es el día a día. Es donde se ejecuta y se resuelven incidencias.
El nivel táctico incluye la planificación y coordinación necesarias para que la operación funcione.
Y el nivel estratégico es el que da dirección a todo lo demás.
Cuando solo se trabaja en lo operativo, cada semana trae urgencias nuevas. Se resuelven muchas cosas, sí. Pero el sistema sigue generando problemas.
Cuando se trabaja también desde arriba, se van eliminando causas.
Y cuanto menos ruido hay en la obra, más fácil resulta detectar el siguiente riesgo antes de que se convierta en un retraso.
Una práctica para analizar los retrasos en tu obra
No hace falta esperar al cierre de la obra para aprender de los retrasos en las obras de construcción.
Haz este ejercicio con un retraso actual o reciente. Sin justificarte y sin machacarte.
- Describe el hecho con claridad: qué actividad se retrasó y cuánto afectó al plazo.
- Identifica la causa inmediata: contrata, proyecto, compra, coordinación, remate, rendimiento, burocracia o suministro.
- Separa responsable y respuesta: quién originó el problema y qué podías hacer tú para reducir su impacto.
- Busca la causa anterior: qué señal se pudo detectar días o semanas antes.
- Define una medida concreta para la siguiente vez: una reunión, una fecha de control, una petición anticipada, una validación o un seguimiento.
- Incorpora esa medida a tu sistema de trabajo, no solo a tu memoria.
Porque una lección que no se convierte en sistema acaba olvidándose cuando llega la siguiente urgencia.
FAQ sobre retrasos en las obras de construcción
¿Cuál es la principal causa de retrasos en las obras de construcción?
El incumplimiento de las contratas es la causa más señalada por los jefes de obra consultados. Puede manifestarse en falta de personal, medios insuficientes, llegada tardía o rendimientos por debajo de lo comprometido.
¿La falta de planificación puede retrasar una obra?
Sí. La falta de planificación y coordinación fue identificada por el 40 % de los jefes de obra. Planificar no consiste solo en elaborar un cronograma, sino en preparar recursos, decisiones, compras, contrataciones y dependencias antes de ejecutar.
¿Quién es responsable cuando una contrata incumple?
La contrata es responsable de cumplir sus compromisos. Sin embargo, el jefe de obra mantiene la responsabilidad de responder: anticipar riesgos, hacer seguimiento, coordinar alternativas y reducir el impacto sobre la producción.
¿Cómo se pueden reducir los retrasos en las obras de construcción?
La clave es anticiparse. Hay que identificar actividades críticas, confirmar recursos y definiciones con tiempo, coordinar a los implicados y trabajar no solo en el nivel operativo, sino también en el táctico y estratégico.
Menos excusas, más capacidad de respuesta
Los retrasos en las obras de construcción forman parte de una realidad compleja, con muchas empresas, decisiones y dependencias cruzadas.
Pero no tienen por qué convertirse en la normalidad.
Un buen jefe de obra no es quien nunca tiene problemas.
Es quien detecta antes, ordena mejor y responde con más calma cuando el problema llega.
No se trata de cargar con todo.
Se trata de afinar la forma de dirigir la obra.
Porque los buenos jefes de obra no se excusan.
Se afinan.
